抓进度 抢工期 啃硬骨头丨长安益阳发电有限公司300MW亚临界机组A修升级改造圆满结束

2021-07-15| 分享文章

近日,长安益阳发电有限公司#2机组(300MW亚临界机组)A级大修升级改造圆满结束,锅炉点火、汽机冲转和机组并网一次成功,于6月22日顺利并网发电,机组及控制系统运行状况良好。

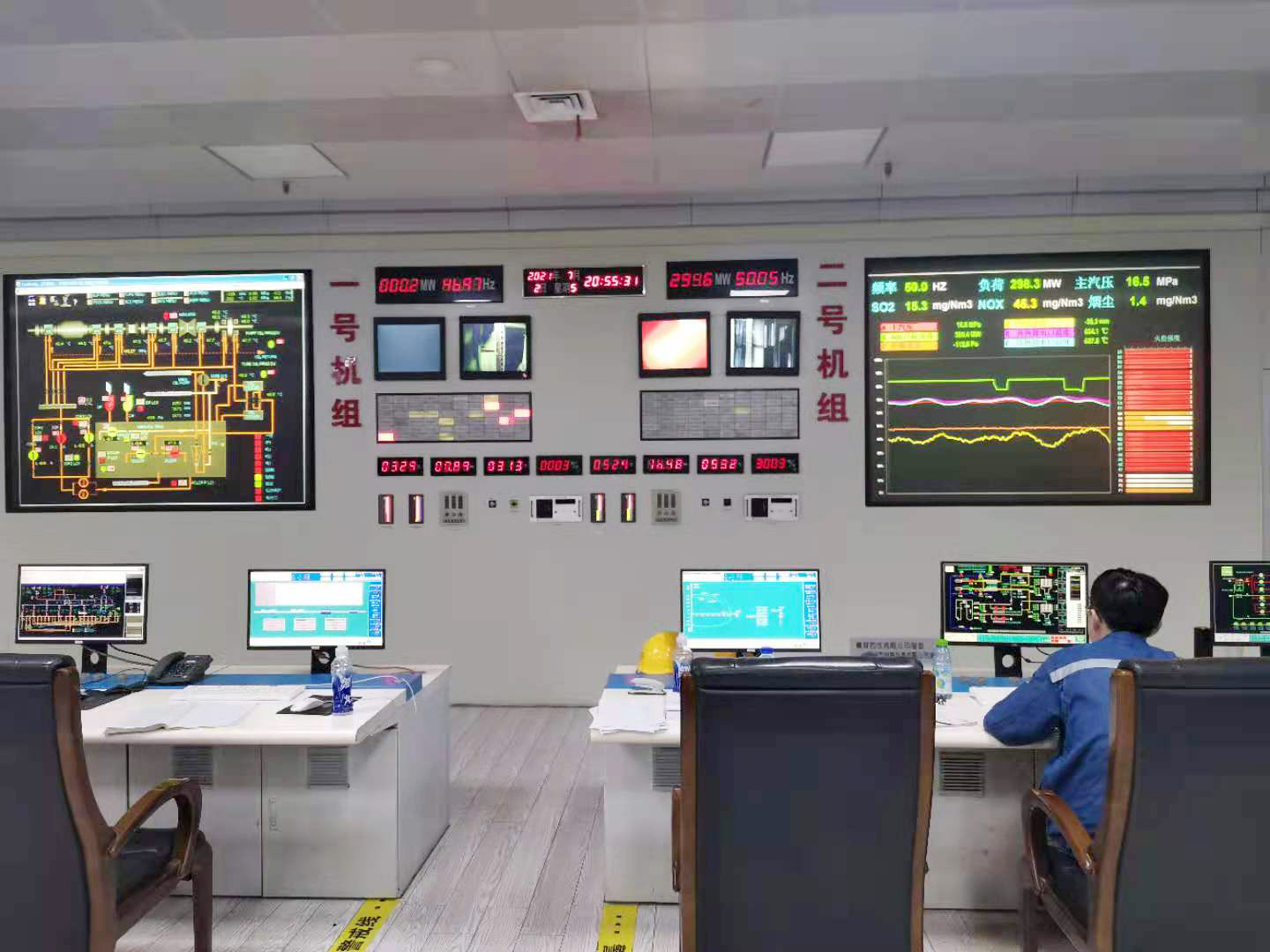

本次大修对一期#2机组DCS、公用系统DCS、全厂四台机组除灰、除渣、除尘等PLC系统进行同步升级改造,新系统采用新华科技的XDC800B控制系统,共计77面机柜(41对控制器、12000多个测点)。新华科技作为工程总包方,除了负责全部控制系统的设计、供货、施工、调试工作,还承担了主机及辅助车间控制系统的信息安全系统集成工作。




长安益阳发电有限公司位于湖南省益阳市西郊黄泥湖乡,总装机容量1860MW。作为长江三峡电站配套的调峰电厂,为提高三峡电力东送端电网运行的安全稳定性,加强受端系统的电源支撑,有效解决湖南省水、火电结构失调以及季节性缺电的矛盾做出巨大贡献。



本次改造工作面大,时间紧,任务重。3月12日收到中标通知后,新华科技即刻组织人员开展现场收资与设计工作,仅用不到半个月完成了初版图纸的设计,并在两周时间内顺利完成软硬件生产设计及供货。改造期间,因辅助车间原PLC系统资料缺失严重,新华科技工程师边核对现场接线边调整设计并制作组态。为避免影响其它机组正常运行,工程师们还经常有针对性的制定相应的应急措施,这无形之中增加了很大的工作量。4月15日机组全停后,经过65个日日夜夜的艰苦奋斗,完成了机柜拆旧立新、接线组网、逻辑及画面翻译、上电传动、系统联调等一系列工作,圆满完成了DCS改造任务。



新华科技工程师充分发扬了新华人技术过硬、勇于奉献、用户第一的优良传统,争分夺秒,确保改造工作按期完成。截至目前,改造后的各工艺系统连锁保护逻辑完备、动作准确,自动调节回路运行稳定。后续全厂四台机组的煤网、水网控制系统改造工作也将展开,新华科技将再接再厉,精心组织,确保各项工作顺利推进,圆满完成全部改造任务。
